欢迎访问北京吴少博律师事务所网站,企业拆迁关停专业维权律师团!
欢迎访问北京吴少博律师事务所网站,企业拆迁关停专业维权律师团!
北京吴少博律师事务所多年来专注于企业征收,厂房拆迁,环保关停禁养等维权的法律实践工作,代理了上千件企业维权案件,其中包括大型房...
个人简介: 执业以来共计承办各类案件100 余件,提倡采取多元...[详情]
个人简介: 毕业于东北大学,法学硕士学位,2020年开始执业,...[详情]
个人简历: 多年从事外企法务工作,执业以来,主要专注于各...[详情]
翟建朋律师,中共党员,中央司法警官学院法学学士,任北京...[详情]
个人简介: 具备多年的征地拆迁领域行政诉讼业务经验,踏实...[详情]
个人简介: 张大伟律师,毕业于中国政法大学,法学硕士,现...[详情]
个人简介: 华中科技大学法学硕士,北京吴少博律师事务所主...[详情]
个人简介: 天津师范大学 2022.8-至今北京吴少博律师事务所律...[详情]
个人简介: 毕业于武汉大学,横跨律所、上市公司、互联网公...[详情]
个人简介: 荣雪凌律师为北京吴少博律师事务所主办律师。擅...[详情]
个人简介: 高卫洋律师拥有专业的法律知识和丰富的工作经验...[详情]
个人简介: 毕业于北京理工大学,法律硕士,在行政、民事、...[详情]
个人简介: 本科毕业于郑州大学,2016年通过国家司法考试,...[详情]
个人简历: 具有丰富的征收、强拆、企业关停、商品房案件的...[详情]
个人简介: 从事多年法律服务工作,具有法院部门工作经验,...[详情]
个人简介: 北京吴少博律师事务所律师,毕业于安徽财经大学...[详情]
个人简介: 毕业于山东科技大学,本科学历,具备一定的法学...[详情]
个人简介: 前公务员,拥有证券从业资格证。转型律师以来,...[详情]
个人简介: 毕业于山东科技大学,擅长民商事诉讼、行政诉讼...[详情]
个人简介: 毕业于中国政法大学法律硕士学院,执业以来,专...[详情]
24小时在线预约
无需等待,直接连线
茅洲河是我市第一大河流,流域较长、影响范围大,点多面广。目前,茅洲河流域内水体污染严重,水生态环境亟待改善。按照省里有关进度要求,茅洲河要在2017年底前基本达到Ⅴ类水质。
记者从区环保水务局了解到,目前,茅洲河流域(宝安片区)水环境整治项目46个子项目中有32个已进场,进场施工人员3894人、设施1180套(台),已完成项目工程量的8%,累计完成投资10亿元。界河水环境综合整治工程(深圳部分)已开工治理河段5公里,完成项目工程量的25%。目前,茅洲河流域(宝安片区)水环境综合整治工程部分重点项目进展良好,其余涝点整治、后期景观提升等项目,将按工程进度逐步开工。
破解征地拆迁难题强势推进综合整治
征地拆迁问题成为茅洲河治理推进的首要“拦路虎”。河流综合整治等水环境项目施工路线长,拆迁面积大,涉及人群广,而现行赔偿标准较低,与群众过高的期望值不符,导致沟通协调难度大,拆迁谈判进展缓慢,严重影响工程进度。
区主要领导多次率队到现场调研茅洲河流域(宝安片区)水环境综合整治项目征地拆迁情况,并召开工作部署会,要求限期完成水务工程范围内临建拆迁任务,坚决打好茅洲河综合整治工程作业面土地整备攻坚战,努力向市民交出一份满意的答卷。
目前,宝安区各项土地整备工作进展顺利,已向施工单位移交施工所需大部分作业面。据介绍,所有清拆完成的茅洲河红线范围内违法搭建点,均第一时间移交中国电建进行围挡,防止回潮。
宝安区还积极创新征地拆迁工作,对红线内的各类违法建筑,按照集体、个人、法人等不同主体,采取主动拆除、强制拆迁、依法拆除等措施加快推进。据介绍,属于临时建筑的,立即无条件全面实施“三停”(停水、停电、停工),并予以强制拆除。对永久建筑,一边理清法律关系、一边评估、一边谈判,用足法律手段,强力推进。
此外,整个治理工程还面临着法定图则调整难、管线迁改难、开挖支护难、淤泥弃土难、污泥处理难、底泥处理难等棘手的难题,都亟需创新工作方法来解决。
定期召开联席会议及时解决项目难题
区委区政府高度重视茅洲河流域水环境整治工程,将茅洲河治理作为全区“一号工程”,突破常规、创新工作,全力以赴打好茅洲河治理攻坚战。
为打好、打赢这场攻坚战,区委书记、区长与中电建每月召开一次联席会,常务副区长每两周召开一次治水提质指挥部联席会议,区治水办每周召开一次工作会议,及时协调解决项目推进难题,对急事要事实行即来即办。
为加快项目建设,推动46个子工程加快进场,宝安区通过完善机制、加强协调、规范管理、高效服务,狠抓前期设计和施工保障工作,督促总承包单位加快项目建设进度,确保项目按照时间节点进入全面施工。
在优化技术设计方面,宝安区会同中电建对茅洲河水质目标可达性进行深入研究,进一步优化EPC项目包内子项工程,按照“标本兼治、远近结合、厂网共举、截污与分流同步推进、治污和补水一并实施”的原则,提出确保水质达标的新增措施。在加快管材招标采购上,宝安区督促中电建严格按照符合“两个基本条件”、多管型、多厂家的要求进行管材比选确定,加快管材采购招标工作。
攻坚克难大干快上解决难题加快建设
在推进茅洲河综合整治的过程中,遇到了许多意想不到的困难,但在区委区政府的高度重视下,在区主要领导的关心下,各部门积极联动,大干快上,创新工作方法攻坚克难,取得了一个又一个胜利,确保工程顺利推进。
1
面临困难:底泥处理
解决方案:建设1#底泥处理厂
目前进展:已于今年5月10日完成1#底泥处理厂主要设施的建设并进入生产试运行阶段。

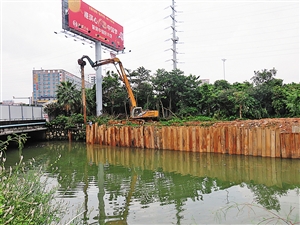

茅洲河黑臭,很大一部分原因在于底部淤积。据初步调查,茅洲河河流的底泥污染比较严重,如不进行治理,即使河流完成截污也难以短时间内实现不黑不臭。因此,宝安区根据底泥集中处置的原则,在沙浦西排洪渠与茅洲河交界处,建设清淤及底泥处置工程1#底泥处理厂。
经过数月“抢晴天、战雨天”的不懈努力,施工人员克服场地清理进展缓慢、施工干扰不断、施工场地地质条件差等困难,从今年3月份陆续开始进行场内植被清理、场地平整等建厂施工作业,并于5月10日完成1#底泥处理厂主要设施的建设并进入生产试运行阶段。工程累计完成钢管桩施工227根,钢板桩支护80根,土石方开挖回填3.8万立方米,混凝土浇筑1万立方米,河道清淤2.5万立方米。

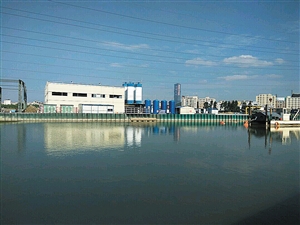

据了解,清淤及底泥处置工程1#底泥处理厂主要由洗砂区、沉淀区、调理区、脱水车间区、陶粒生产线区、厂区营地区、机械浓缩区等重要部分组成,完成了与茅洲河河道清淤挖泥船的有效结合,同时实现了河道淤泥处置“减量化、无害化、稳定化、资源化”。
2

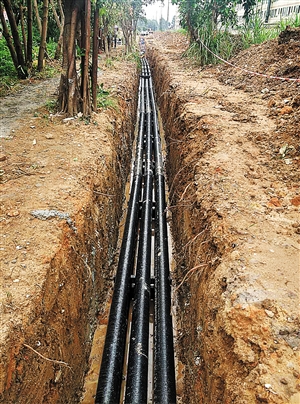

面临困难:管线迁改
解决方案:利用国内外先进勘测技术
与办法现场踏勘
目前进展:于9月成功进行了设计方案评审。
茅洲河界河沿岸是重要的管线走廊,征地拆迁和管线迁改体量大、难度大、周期长。涉及的地下管线种类繁多、参差交错,经初步统计,工程需迁移堤上110kv高压线塔5座、110kV高压线0.4km、低压线0.75km、通讯线路1km,涉及10多家管线业主单位,征地面积达231亩,难度极大。更为困难的是,需迁改的高压电网和排污干管目前找不到可以迁移的线位和管位。
由于地下管线的复杂性和不可完全预知性,地下管线迁改对茅洲河项目主体工程建设的不利影响十分明显,在茅洲河流域(宝安片区)水环境综合整治项目七、八、九、十以及界河等河道标段工程中尤为突出。宝安通过全面的现场复勘,利用国内外先进的勘测技术与办法,邀请电力、燃气、通信、水务等管线产权单位现场踏勘,仔细查阅档案资料,掌握第一手资料,完成了基础工作。并在实施过程中,打破原有管线迁改工作流程“可操作性不强,耗时效差”的僵局,对原有流程进行充分讨论研究和优化调整,力促管线迁改工作顺利推进。
管线迁改工作在第七标段取得了突破性进展,并于9月成功进行了设计方案评审,为主体工程的顺利施工创造了先决条件,也为其他标段解决此类问题探索出了成功的经验。
3
面临困难:地质条件特殊
解决方案:进行抛石挤淤试验
目前进展:目前未发生钢板桩倾斜变形情况,将推广应用。
茅洲河片区淤泥普遍较深,最深处接近40米,需要反复论证才能确定安全、经济、便于施工的软基处理技术方案。根据初步设计方案,茅洲河界河深圳部分的海堤段基础处理拟采取水泥搅拌桩方案,城区段采取双排桩方案,不仅施工难度大,而且造价高。在技术论证时,技术咨询单位和专家提出了海堤段采取堆载预压、城区段采取管桩加固的方案。目前,这些方案还在比较中。在技术方案没有确定前,这一问题不仅影响了前期工作的进度,还影响了工程用地红线和施工范围线的划定。

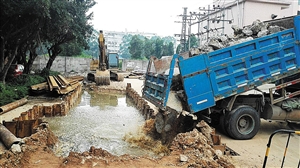

此外,松岗街道沙埔片区雨污分流管网工程在沟槽开挖过程中,部分路段地下水丰富,基坑渗水量很大,地下水位较高,在进行支护过程中,发现松岗街道创业一路至创业四路的基底淤泥呈流塑状态,钢板桩发生倾斜变形,导致管槽开挖滞后,同时影响沟槽两边原有建筑物的安全。
目前,通过各项积极措施,利用自有施工经验,组织部分标段项目部对已经发生严重倾斜的钢板桩进行回填处理,对创业二路现有淤泥路段进行抛石挤淤试验,部分倾斜变形淤泥路段临时增长原设计9m钢板桩至12m。经过仔细观察,该试验路段截至目前未发生钢板桩倾斜变形情况。上述试验的成功经验,已具备全项目工地推广的条件,可形成类似条件现场变更的有效机制,以确保快速、全面推动特殊地质情况下的开挖进度。
4
面临困难:征地拆迁
解决方案:图纸优化,调整征
地拆迁段的结构
目前进展:已克服征地拆迁、管线迁改等施工建设中遇到的实际困难
茅洲河流域综合整治等水环境项目施工路线长,拆迁面积大,涉及人群广,而现行赔偿标准与群众过高的期望值不符,导致沟通协调难度大,拆迁谈判进展缓慢,严重影响工程进度。
新桥河1+519至3+200段河道左右两岸有大量居民住宅,新桥农贸市场及一些工厂也在征地红线范围内,且楼房(厂房)紧邻河堤,桩号2+500至3+600段施工红线范围内有多条高压电缆及通信管道紧邻河道,管线改迁工程量大,从而导致该工程无法进行灌注桩施工,严重制约工期。
宝安区相关部门多次与当地社区居民沟通,听取居民诉求,最终优化原设计方案,调整征地拆迁段的结构,将原设计方案中的现岸堤筑岛灌注桩施工项目取消,保证现状堤案挡墙不破坏,增设河道内筑岛旋喷桩施工。目前,已克服征地拆迁、管线迁改等施工建设中遇到的实际困难,推动了项目的正常实施。
5
面临困难:河道保护
解决方案:铺设碎石及钢板
稳定岸坡结构
目前进展:累计已完成灌注桩施工266根。
新桥河综合整治工程治理内容主要包括河道防洪达标治理、河道沿线截污完善工程、河道生态补水工程、生态修复工程(沿河绿化)以及河道附属设施等5方面。该工程左右岸需灌注桩施工部位,从4月份陆续开始进行灌注桩施工,因汛期施工无法完成筑岛施工,现状岸墙无法满足施工设备承载力要求。
为确保正常施工,宝安采取沿河道左右两侧布设钢板桩方案替代筑岛方案。同时,原进场道路为土石路结构形式,离现状挡墙仅4m左右,载重设备经过时,振动较大,易造成灌注桩位置偏移,从而破坏现状岸墙,项目采取在原道路上面铺设碎石及钢板的方法稳定岸坡结构。通过上述技术措施的实施,在确保进度的同时又很好地实现了对现状岸墙的保护。
目前,新桥河已累计完成灌注桩施工266根,钢板桩支护230根,碎石铺设1000m,钢板铺设3500平方米。
宝安日报记者 何艳 通讯员 江李婷 陈志雄文/图
因各地企业的类型、面临的情况以及面临的困境,文章内容并不能完全针对您的情况,为节省您的时间,建议您拨打我们的免费律师服务热线:400-155-0888 或点击网站上的在线咨询按钮与我们的专业律师及时沟通,我们将第一时间为您解答。我们的律师将免费回拨给您以便更好的帮您解决拆迁征收环保关停的问题。
您的企业能获得多少补偿? 填写表单律师帮您分析下
您的企业是否面临拆迁征收,环保关停问题?是否给予合理的补偿?补偿价值是如何进行评估?是否达到预期,补偿低于市场价值,我们该怎么办?面临QC,行政处罚,我们该如何应对?被一刀切强制关停,是否感到束手无策,如果您有类似困难,请给我们留言。
免费咨询电话:400-155-0888
